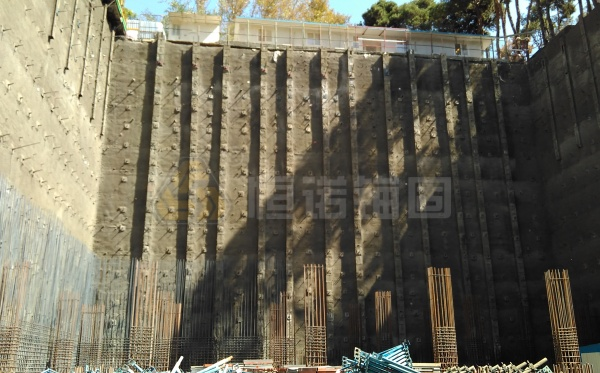

在基坑支護工程中,土釘墻支護技術以其經濟高效、施工便捷的優勢被廣泛應用。作為深基坑支護體系的重要組成部分,土釘墻基坑支護施工工藝流程包含了多個關鍵環節,今天就讓小諾帶領大家一起詳細了解一下土釘墻基坑支護施工工藝流程吧。
通過現場地質勘探明確土層分布、地下水位及周邊環境條件,結合基坑深度、荷載要求設計土釘長度、間距及傾角。編制專項施工方案,包含應急預案、監測方案及環保措施。
需要準備自鉆式錨桿施工前的主要設備,包括鉆機,注漿設備,混凝土噴射機以及監測設備等,確保自鉆式錨桿的施工能夠有效進行。
按照設計要求分層分段開挖,每層深度與土釘豎向間距一致,嚴禁超挖。開挖后修整坡面,去除突出土體,壓實表面,確保噴射混凝土面層的平整度。
按照設計要求,采用自鉆式錨桿鉆機成孔,采用邊鉆進邊注漿的施工工藝,孔徑較土釘直徑大10-20mm,孔深誤差≤50mm。注漿過程中水泥漿水灰比0.45-0.55,注漿壓力≥0.6MPa,二次注漿可提升錨固力30%以上。
鋼筋網隨土釘分層設置,搭接長度≥300mm,單面焊長度≥10d。土釘與鋼筋網通過加強筋焊接或螺帽固定,確保整體受力。
配合比設計:粗骨料粒徑≤12mm,加入速凝劑(摻量3-5%)控制初凝時間≤5min。
噴射工藝:分層噴射,首層厚度≥40mm,總厚度80-150mm,噴頭距坡面0.8-1.2m,噴射順序自下而上。
坡面設置泄水孔(間距2-3m),孔內預埋PVC管并外包反濾層。
混凝土終凝2h后噴霧養護,持續7d以上,冬季需覆蓋保溫。
土釘墻支護是一種廣泛應用于基坑、邊坡等工程中的支護技術,通過在土體中設置土釘并噴射混凝土面層,形成復合土體結構,以提高土體的穩定性,防止邊坡發生坍塌和滑坡。
在土釘墻基坑支護施工工藝中,自鉆式錨桿的應用優化了整個施工流程,它不僅提升了施工效率,更提升了安全性和穩定性。該工藝的核心優勢體現在高效成孔技術上,有效攻克了特殊地層易塌孔的難題;如果您在土釘墻基坑支護過程中遇到任何問題,歡迎您隨時電話咨詢我們,我們將為您提供有效的解決方案。
錨桿多長最合適沒有一個固定的標準,需要綜合考慮地質條件,工程用途以及施工條件等因素.一般來說長度范圍大致在...
邊坡支護是一個綜合性的工程領域,它既屬于巖土工程,土木工程范疇,又與地質災害防治工程,水利工程等密切相關.在實...
頂錘式高舉鉆機和潛孔式的區別分為工作原理差異,適用場景不同,鉆孔效率和質量不同以及設備成本維護等幾方面.實...
基坑邊坡防護措施包含坡面防護支護措施,排水措施,支擋措施以及監測與預警等.具體的防護措施需要根據實際情況根...
管縫式錨桿的工作原理涉及其結構和特點,即時主動支護,全長錨固機制以及長期錨固性能保障等幾方面.管縫式錨桿廣...
邊坡支護錨桿長度一般多長需要關注幾個不同的方面,影響錨桿長度的因素以及邊坡錨桿的長度范圍,具體的長度還要根...
山體邊坡治理施工方案包含前期準備工作,排水系統施工,坡面防護施工,支擋結構施工以及監測與維護....
格構式錨桿擋墻支護施工具體步驟分為施工準備,測量放線,錨桿施工,格構梁施工以及質量檢測與驗收等幾個方面.每個...
錨桿支護的6個標準分為材料質量標準,設計參數標準,施工工藝標準,錨固力標準,監測標準以及驗收標準等.錨桿支護過...
錨桿鉆孔過程中的注意事項分為前期準備工作,操作要點,特殊情況處理以及檢查和驗收等幾個方面.錨桿鉆孔過程中需...
官方微信:洛陽恒諾錨固技術有限公司
微信號:hengnuomaogu
COPYRIGHT ? @2002-2024 版權所有 豫ICP備2021016006號-1站點地圖豫公網安備41031102000303
